重整“焕新”已近两年,大位科技(600589.SH)凭借算力业务布局赚足市场期待,今年年初以来更稳稳地站在百亿市值阵营。但从最新财报和项目进展来看,其间落差逐渐显现。

今年前三季度,公司虽成功扭亏为盈,核心助力却是卖地收益,而承载公司算力业务的关键项目——张北榕泰云计算数据中心项目,或因建设进度未达预期,导致公司去年底与互联网客户签下的10年长单虽已进入计划执行期,仍未有贡献实质业绩迹象。

另一边,市场给予厚望的内蒙古百亿级算力项目仍停留在纸面阶段。而参与公司重整的17位财务投资人,截至今年三季度末,已全部在市值高位离场,徒留市场对两大算力项目的焦灼期待。

百亿市值下的业绩落差:卖地扭亏为盈

大位科技自2023年底完成重整后,已彻底摆脱化工标签,近一年市值站稳百亿以上,外界对其的关注焦点也全面转向算力新业务的进展。

重整前,公司的核心主业之一是互联网数据服务业务(简称“IDC业务”),涵盖机柜租赁、网络传输及增值服务,重整后则新增算力业务。

承载公司算力业务的重点项目“张北榕泰云计算数据中心项目”原计划于今年下半年交付,且在重启建设不足3个月时,就拿下一笔来自互联网客户的10年长单,订单总金额约16.3亿元,预计每年可为公司贡献约1.63亿元收入(按月结算费用),合作期限自2025年8月30日至2035年10月30日。

因此,今年第三季度业绩的核心看点是这笔长单是否开始执行。
“算力新贵”大位科技:前三季卖地扭亏,项目进展待明财投高位离场|看财报

来源:三季报

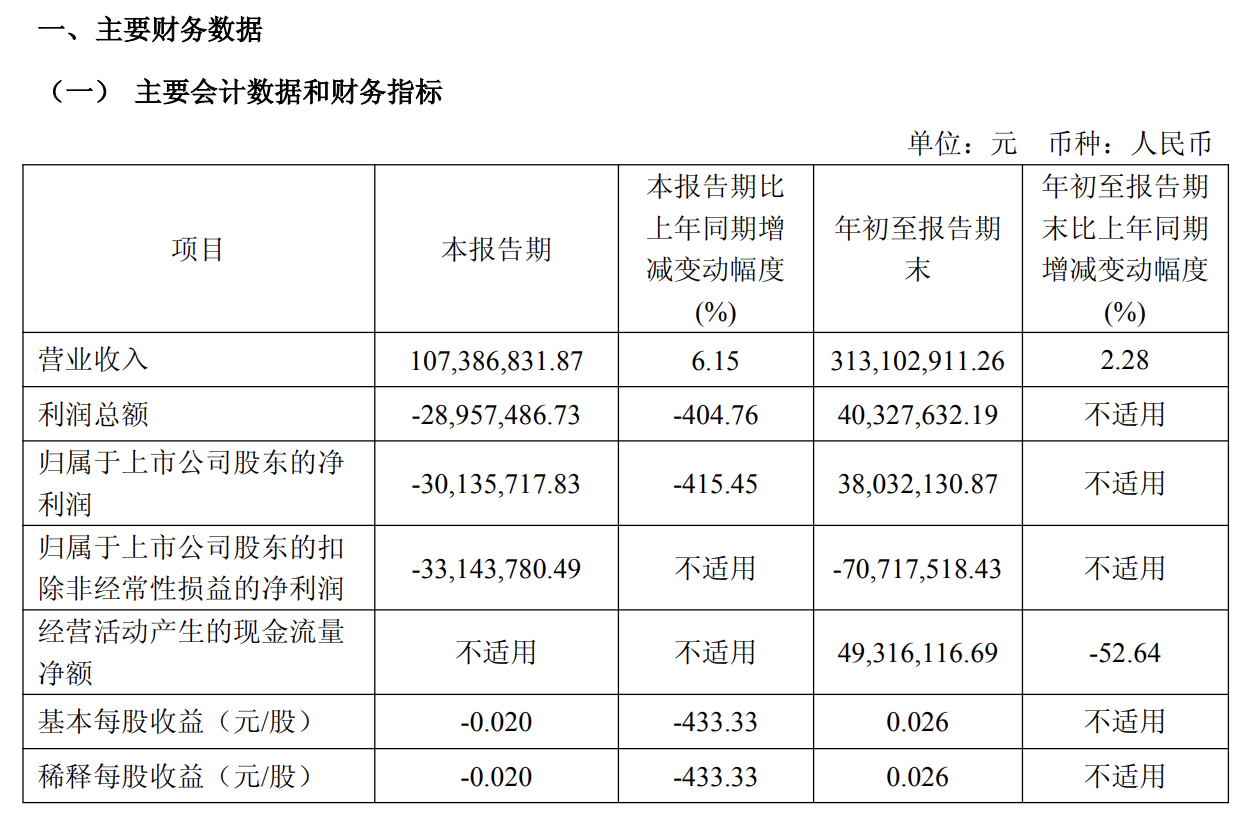

根据公告,大位科技今年第三季度营收1.07亿元,同比增长6.15%,亏损2895.7万元。从资产变动看:固定资产1.32亿元、在建工程15.8亿元,这表明截至三季度末,“张北榕泰云计算数据中心项目”仍在建设中,前述大单则可能受项目进度影响尚未执行。

不过,公司今年前三季度整体业绩实现突破,在营收3.13亿元、微增2.28%的情况下,归母净利润3803万元,成功扭亏为盈。这一转变的关键助力是期内资产处置收益高达1.09亿元。

具体来看,今年1月,大位科技就以“整合资源、聚焦主业”为由将旗下两块位于广东揭阳市的土地资产公开挂牌出让。因初期无人接手,公司在今年3月两度下调挂牌价,最终在4月以9500万元(初始挂牌价12850万元)成功卖掉其中一块地块。

超级项目“待兑现”,财投精准高位离场

重整后,大位科技明确目标,力争成为“中国领先的源网荷储一体化智能算力中心服务商”,为实现这一预期,除了被寄予厚望的“张北榕泰云计算数据中心项目”,公司在算力领域的进一步布局还包括拟建设“内蒙古大位智算大数据产业基地项目”。

不过,尽管该项目自今年初已被市场视为“超级项目”,大位科技在2024年年报以及年报问询函回复中,均未公开提及涉及该项目的具体投资金额与详细投资计划。(相关文章:热门算力概念股大位科技:百亿算力扩张声势先行,股价暴涨恰逢解禁

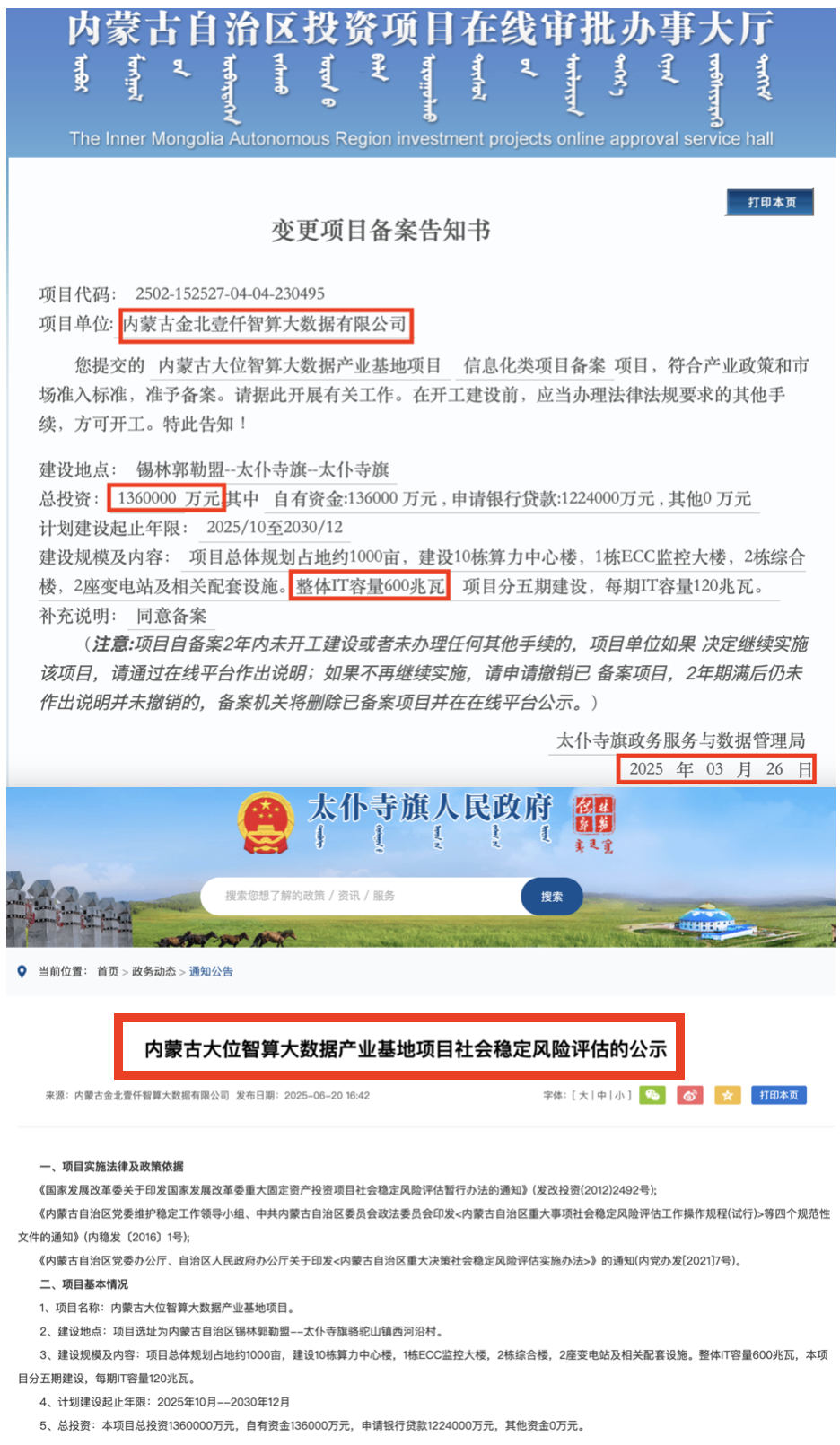

据今年2月的备案信息,“内蒙古大位智算大数据产业基地项目”最初拟投资180亿元,规划占地约1000亩,拟建设10栋算力中心楼,整体IT容量600兆瓦,分五期建设,计划建设期为2025年10月-2030年12月。

今年3月,该项目的备案信息发生变更,总投资额下调至136亿元,其他关键信息不变。
“算力新贵”大位科技:前三季卖地扭亏,项目进展待明财投高位离场|看财报

当前,该项目的推进进度备受关注。据太仆寺旗人民政府官网信息,今年6月20日,该项目进入社会稳定风险评估公示阶段,这标志着项目进入审批程序前的关键环节。但公司观察通过公开渠道查询发现,近四个月,项目建设单位内蒙古金北壹仟智算大数据有限公司,尚未涉及用地审批、环境影响评价等施工前关键手续的相关信息。
“算力新贵”大位科技:前三季卖地扭亏,项目进展待明财投高位离场|看财报

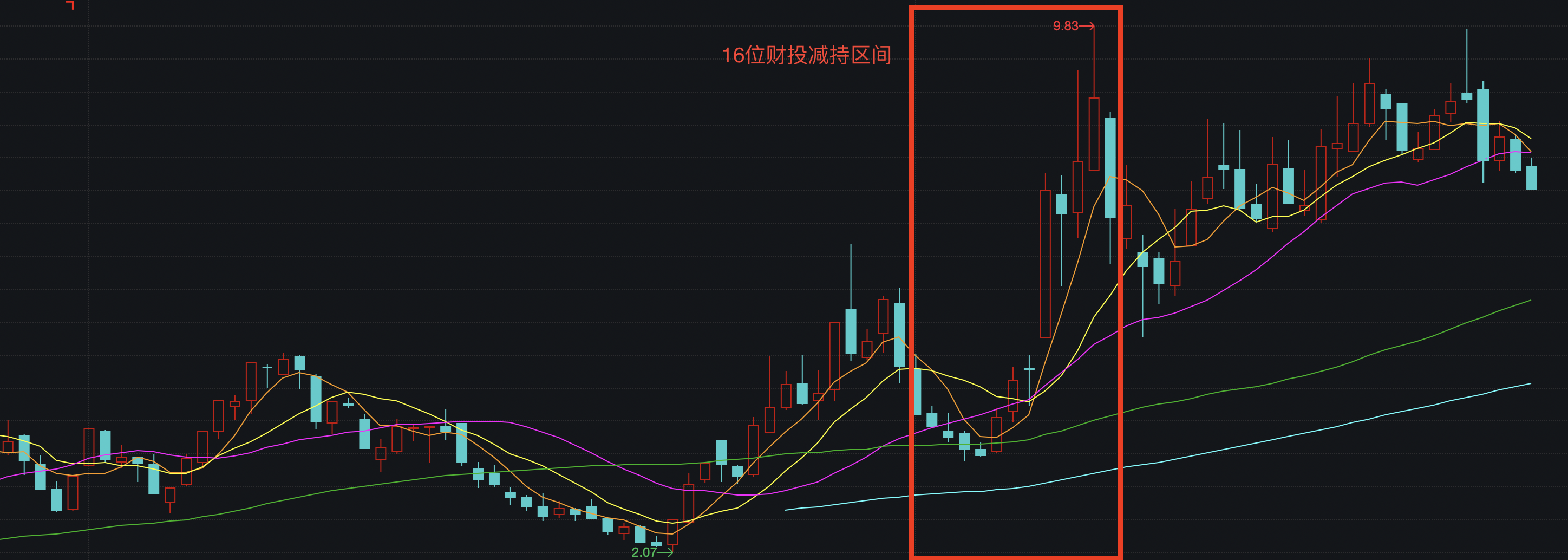

16位财投减持区间(2024年12月末至2025年3月31)

值得注意的是,尽管大位科技算力领域的两个核心项目——一个处于建设中、一个暂未实质落地,但接连释放的利好消息已将公司市值推升至百亿高位。而相关利益方则在公司估值大幅上涨期间完成减持(解禁期为2024年12月底)。

截至今年三季度末,参与大位科技重整的17位财务投资人已经全部退出,其中16位更是在今年一季度股价剧烈波动期间密集减持离场。(文|公司观察,作者|张孙明烁,编辑|曹晟源)

(来源:钛媒体)
